陕西东庄水利枢纽工程大坝混凝土浇筑突破100万立方米
来源:西部网 2024-08-06 14:55

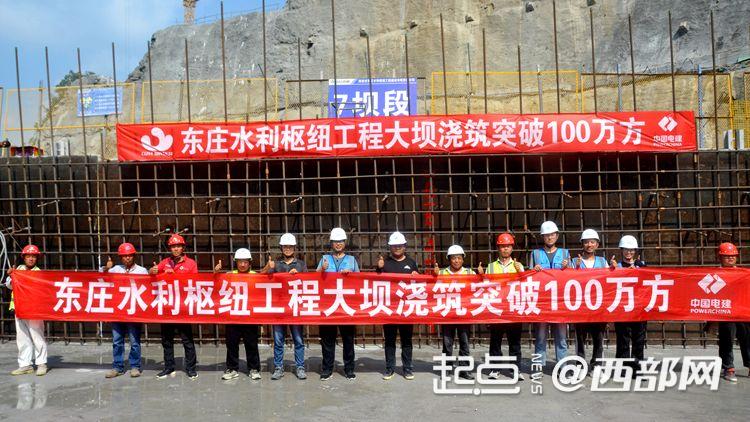

西部网讯(记者 刘望)8月5日下午,随着7号坝段030仓第一罐混凝土顺利入仓,陕西东庄水利枢纽工程大坝混凝土浇筑突破100万立方米,为2025年11月大坝下闸蓄水奠定了坚实基础。
陕西东庄水利枢纽工程大坝混凝土浇筑突破100万立方米
大坝设计坝顶高程804米,共划分为21个坝段,混凝土浇筑总量约为194万立方米。大坝2023年2月13日开启首仓混凝土浇筑,截至目前,坝体浇筑最高坝段15坝段高程达到719米,最低坝段5、8、10、12、14坝段高程至707米,已完成总浇筑量的52.63%,计划于2026年7月完成浇筑。
陕西东庄水利枢纽工程大坝混凝土浇筑突破100万立方米
2024年是东庄水利枢纽工程混凝土浇筑的高峰年,也是深孔复杂结构施工的攻坚之年。2024年1月11日大坝高度突破100米后,建设者们连续克服夏季高温、雨季干扰、河谷狭窄、交叉施工等诸多不利因素,浇筑强度屡创新高,完成大坝100万立方米混凝土浇筑任务,为全力推动后续工程更好更快建设奠定扎实根基。
