与时间赛跑,陕西地电全力保障西安市公共卫生中心建设可靠用电
来源:陕西网 2020-02-05 20:28
陕西网讯(记者 吴芮)2月3日,被称作“西安版”小汤山的西安市公共卫生中心工程全面开工。在此之前,陕西地电已先一步完成了该工程的基建临时用电任务,为顺利开工争取了宝贵时间。目前,工程正式用电建设正在全速推进。

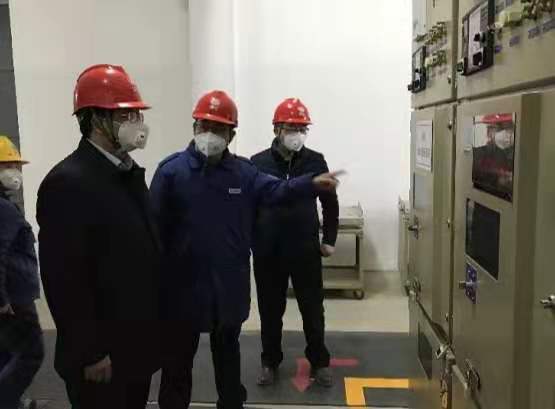

今天上午,集团公司党委书记、董事长邹满绪,副总经理盛成玉一行前往施工现场,了解项目供电保障情况,查看场外杆塔和电缆建设工程进展,询问施工建设中存在的困难和问题。
邹满绪要求,所有参建单位要加强工程现场的防疫工作,紧盯时间节点,倒排工期任务,在全力加快施工进度的同时,确保工程质量和人员安全,为项目高效建设、早日投用提供优质可靠电力保障。
邹满绪强调,当前疫情防控形势严峻复杂,要提高政治站位,强化使命担当,把防疫保电作为最重要的工作来抓,全力以赴保障项目供电,坚决打赢防疫保电这场硬仗。
同时间赛跑,与疫情作战。据悉,陕西地电第一时间成立以主要领导为组长的项目供电保障领导小组,统筹协调各部门单位,全力做好工程建设和电力供应工作。
根据安排,西安分公司负责该项目配套10千伏及以下电网工程建设,电建集团负责35千伏供电工程的设计、施工,相关单位给予支持协助,确保2月9日前供电工程竣工投运。

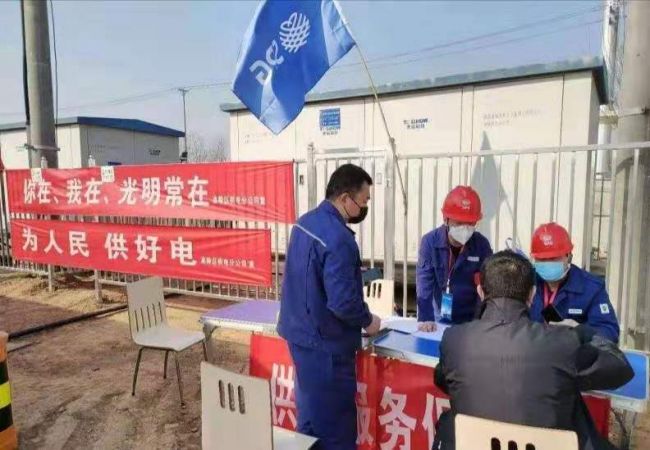

2月1日,西安分公司按照“边设计、边施工、边筹集设备材料”的思路,报装接电一线办理、管理人员现场服务。经过昼夜奋战,2月2日14时,工程临时基建用电的2台250千伏安箱变和1台400千伏安柱上变压器顺利投运,交付使用。
电建集团设立4个专项工作小组,成立由党员技术专家和骨干组成的党员突击队,于2月3日11时完成两所相关变电站的改、扩建工程现场资料收集。2月4日,将编制好的建设方案提交集团公司审核通过,组织施工人员进场,做好开工前各项准备工作。
2月3日晚,高陵分公司连夜召开项目建设推进会,进一步明确责任,要求全体人员要用心用情用智慧,全力投入到这次特殊的电力保障建设任务中。每天对施工人员进行防疫测温,对施工区域进行消杀,确保施工人员安全。
供稿单位:陕西地电
