电力高速通道加速成型——陕皖直流输电工程建设现场直击

来源:陕西日报 2026-03-27 08:39

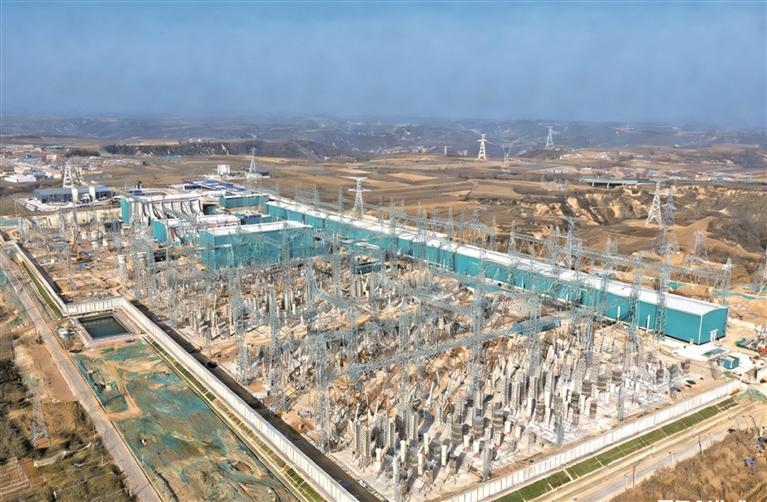

建设中的宝塔山换流站(资料照片)。 受访单位供图

春光明媚,万象更新。“十五五”开局之年的奋进号角,在黄土高原上吹响。

3月24日,记者在延安市富县寺仙镇的陕皖直流输电工程宝塔山换流站施工现场看到,塔吊林立、焊花飞溅,数十台大型机械有序运转,数百名建设者穿梭在各个作业面,一派热火朝天的建设景象。

GIS厂房内,互锁式气密门严丝合缝,身着防尘工装的技术人员借助智能监测终端调试设备,可查看粉尘浓度、温湿度等数据;阀厅里,双极高低端阀塔整齐排列,换流变压器已经就位,调试人员专注开展极控系统联调,每一个操作都精准到毫米;直流开关场区域,电缆敷设整齐有序、设备接线精益求精……各项作业紧锣密鼓、环环相扣,每一处细节都体现着建设者的严谨与细致。

作为“十五五”开局陕西能源领域的标志性工程,这座特高压枢纽正加速成型,为陕西新型能源体系构建注入源源不断的强劲动能,成为推动区域能源转型的重要支撑。

陕皖直流输电工程是国家“十四五”电力发展规划的核心重点项目,也是陕西首条全额消纳高比例可再生能源的特高压直流输电通道。项目建成投运后,每年可向安徽输送电量超360亿千瓦时,有效缓解华东地区电力供需矛盾,推动陕西电网外送能力从2367万千瓦跃升至3167万千瓦。

面对延安干旱缺水、冬季严寒、风沙较大的气候条件,陕皖直流输电工程突破创新,成为全球首个完全采用“±800kV/8GW特高压直流工程标准化设计”的项目,在换流阀设计、绝缘技术、控制保护系统等方面实现多项突破,用技术创新破解地域环境带来的施工难题。

“宝塔山换流站是全国首个建在四级湿陷性黄土区域的特高压换流站。建设过程中,我们重点强化地基动态监测,全方位筑牢黄土区域工程安全防线,同时将防尘措施从五级升为十级,通过智能粉尘传感器与高压水雾降尘设备联动,即便在六级强风天气下,也能确保施工环境达标。”国网陕西省电力有限公司特高压建设办公室主任陈立斌说。

为确保工程质量与进度双达标,项目还组建“‘十五五’特高压调试专家团”,提前研判各类难题,编制适配新型能源体系的调试方案,采用“交流耐压+超声+特高频局放”等新技术,实行轮班调试,确保各项调试工作一次成优。

聚焦今年6月全面投运的目标,当前,宝塔山换流站建设已进入决战决胜、全力冲刺的关键阶段:土建工程整体完成98%,四级湿陷性黄土区域防护结构全部竣工,GIS厂房、阀厅等核心建筑投入使用;GIS设备安装全部完成,110千伏主设备安装完成99%,28台换流变全部就位;交流系统于2月成功带电并顺利投运,为竣工奠定坚实基础。

目前,陕皖直流输电工程各工序协同压力较大,设备调试与收尾施工并行,多专业、多工序交叉作业,安全与质量管控难度大。“我们需统筹兼顾施工进度与标准要求,全力保障这项工程安全稳定推进。”陈立斌说,“全体建设者将锚定年中全面投运目标,以技术创新破解难题,以精细管理保障质量,以高效协同抢抓进度,为陕皖两省能源互补、绿色转型架起电力高速通道。”陈立斌说。(记者 肖倩)
