西延高铁全面启动静态验收

来源:陕西日报 2025-07-12 07:50

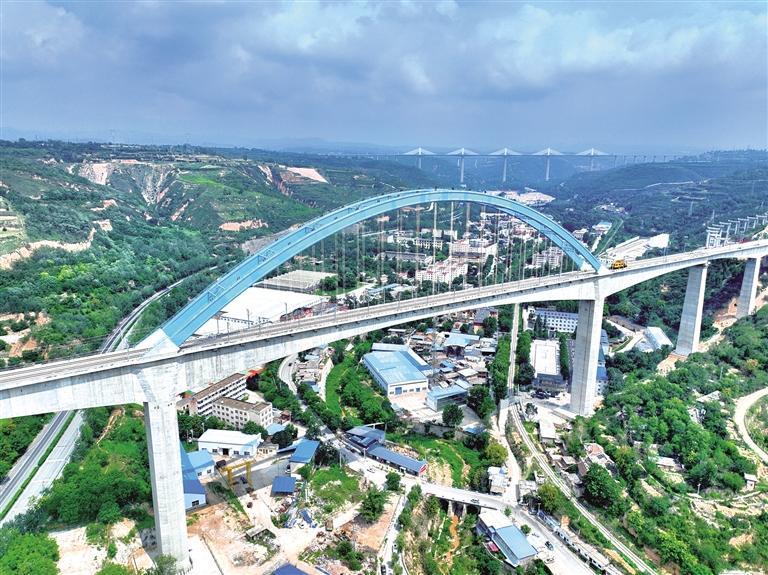

7月11日,王家河特大桥静态验收任务顺利完成。 受访单位供图

7月11日,在位于铜川市的西延高铁王家河特大桥上,一辆接触网检修作业车缓缓行驶在桥面上。车上的接触网工完成1077米接触网设备的检测工作,标志着西延高铁全线跨度最大的桥梁——王家河特大桥静态验收任务顺利完成。

静态验收是新建铁路工程竣工验收的重要环节,通过严格细致的检查检测,对铁路工程建设和设备安装调试质量进行全面“体检”。自7月1日起,中国铁路西安局集团有限公司(以下简称“西安铁路局”)正式启动西延高铁静态验收工作。

“西延高铁全线工务、电务、供电设备的检查检测工作正在稳步推进。自启动静态验收以来,截至目前,工务专业验收组对桥梁、路基等设备验收进度超过30%;电务专业验收组完成道岔初步验收70组、电缆验收107.5千米;供电专业验收组完成黄陵、富平等5座牵引变电所平推检查及调试。”西安铁路局西安高铁基础设施段铜川综合维修车间主任高小军介绍。(记者 孙丹)
